• 建築事業

愛知県刈谷市神田町一丁目計画

愛知県刈谷市神田町一丁目計画

サウスレジデンス外観完成予想CG
※計画段階の図面を基に描き起こしたものであり、施工上の都合、行政官庁の指導などにより変更が生じる場合があります。

所在地 愛知県刈谷市
工 期 2023年8月~2026年1月
発注者 三井不動産レジデンシャル株式会社・トヨタホーム株式会社
設計者名 矢作建設工業株式会社

概要

JR刈谷駅近くで総戸数157戸の分譲マンションを建設しています。

当プロジェクトは、JR刈谷駅まで徒歩約7分、総戸数157戸の共同住宅新築工事です。再開発により新しくデザインされた都会的な駅前空間と、従前からの公共施設や工場、病院、住宅が混在する地域に、充実した共用空間を備える共同住宅を建設します。環境にも配慮しZEH-M orientedを取得、住まう人が暮らしのプラットフォームとして心地よく感じる、落ち着きある上質な設えの共同住宅を目指します。

  • 鉄筋コンクリート造 階数:14階
    延面積:14,332 ㎡ 戸数:157戸

進捗状況

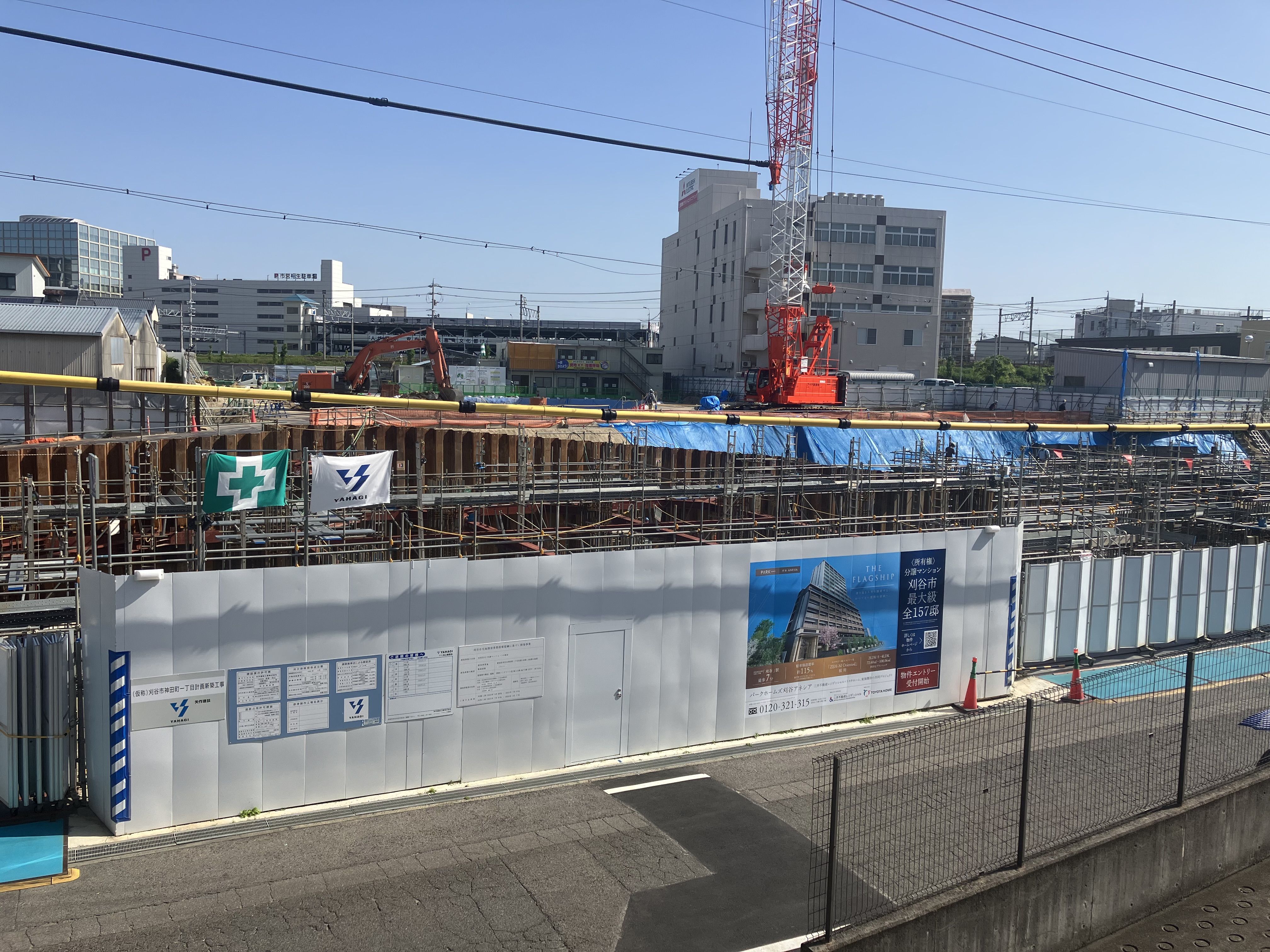

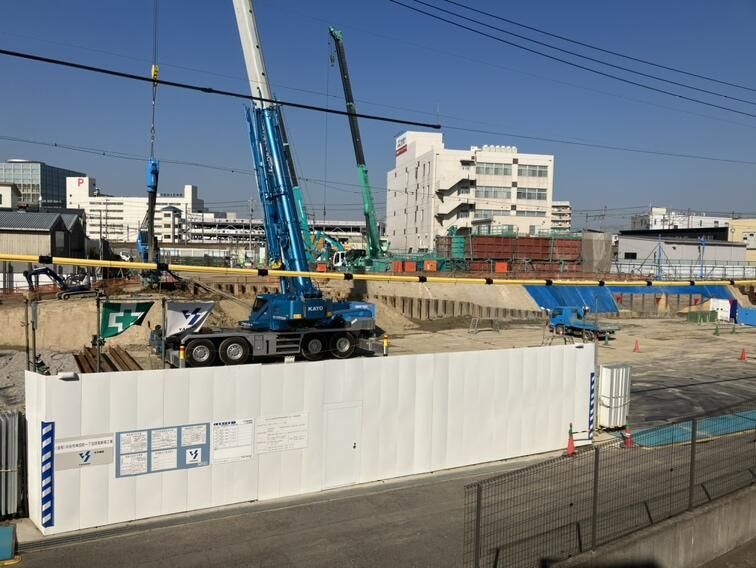

  • 2023.10

    2023.10

    8月中旬に工事に着手し、外構の山留工事と地盤改良工事が完了しました。現在は南棟の杭工事を進めています。10月は継続して南棟の杭工事と一部外構工事の構築物を施工します。

  • 2023.12

    2023.12

    10月から着手している南棟杭工事が継続しており、南棟杭工事の70%が完成しています。1月中旬にて南棟杭工事が完了し、北棟の杭工事へ移行していきます。

  • 2024.03

    2024.03

    南棟は杭工事が完了し、現在は基礎掘削準備に取りかかるための山留工事を行っています。4月~5月は掘削工事~基礎工事へと移行します。北棟は杭工事がまもなく完了し、その後は基礎工事へと推移します。

  • 2024.06

    2024.06

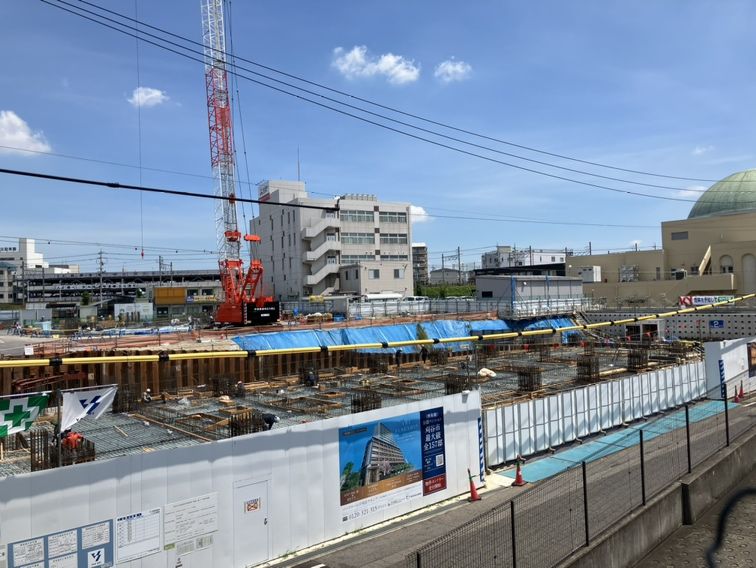

    南棟は基礎配筋工事を行っています。配筋工事が完了すると型枠を組立、コンクリートを打設する準備へと移行します。北棟は基礎掘削工事が完了し、基礎配筋工事へと推移していきます。

  • 2024.09

    2024.09

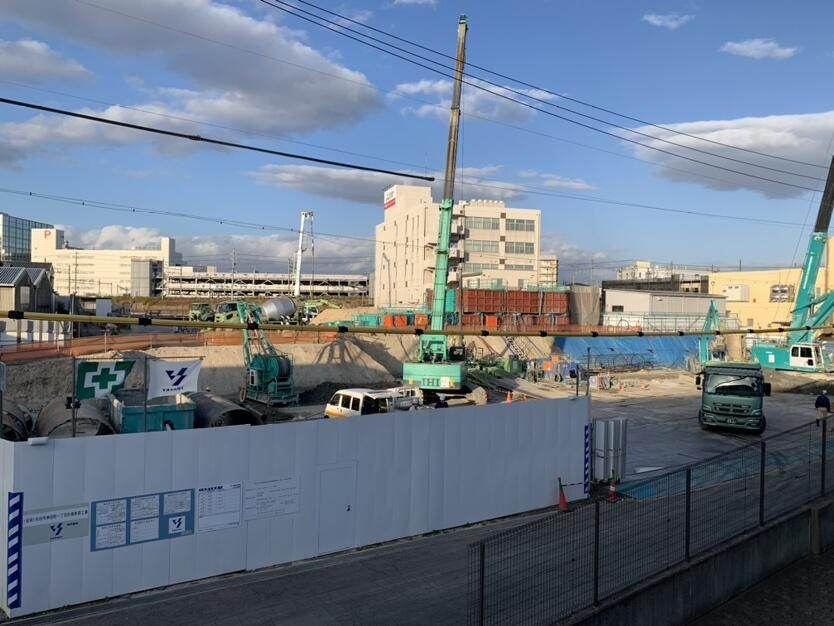

    南棟は基礎工事が完了し、1F立上りの柱・壁配筋を行っています。今後は外周の足場を組みながら地上への工事となります。北棟も基礎工事が完了し、1F床の配筋作業を行っています。

  • 2024.12

    2024.12

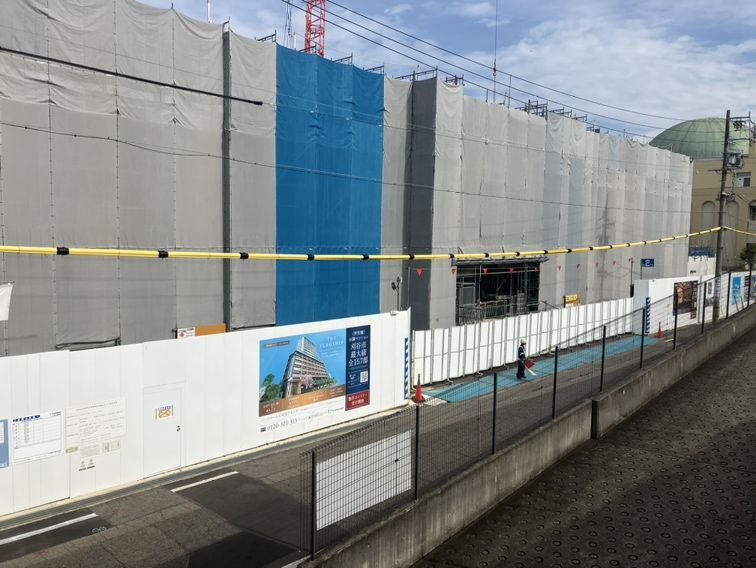

    南棟は3Fの躯体工事中で1Fより設備・電気先行配管、及び仕上工事も随時開始しています。同時に北棟も3F躯体工事中で下階より仕上工事を開始しています。南棟・北棟共に大きな遅れもなく順調に推移しています。

  • 2025.03

    2025.03

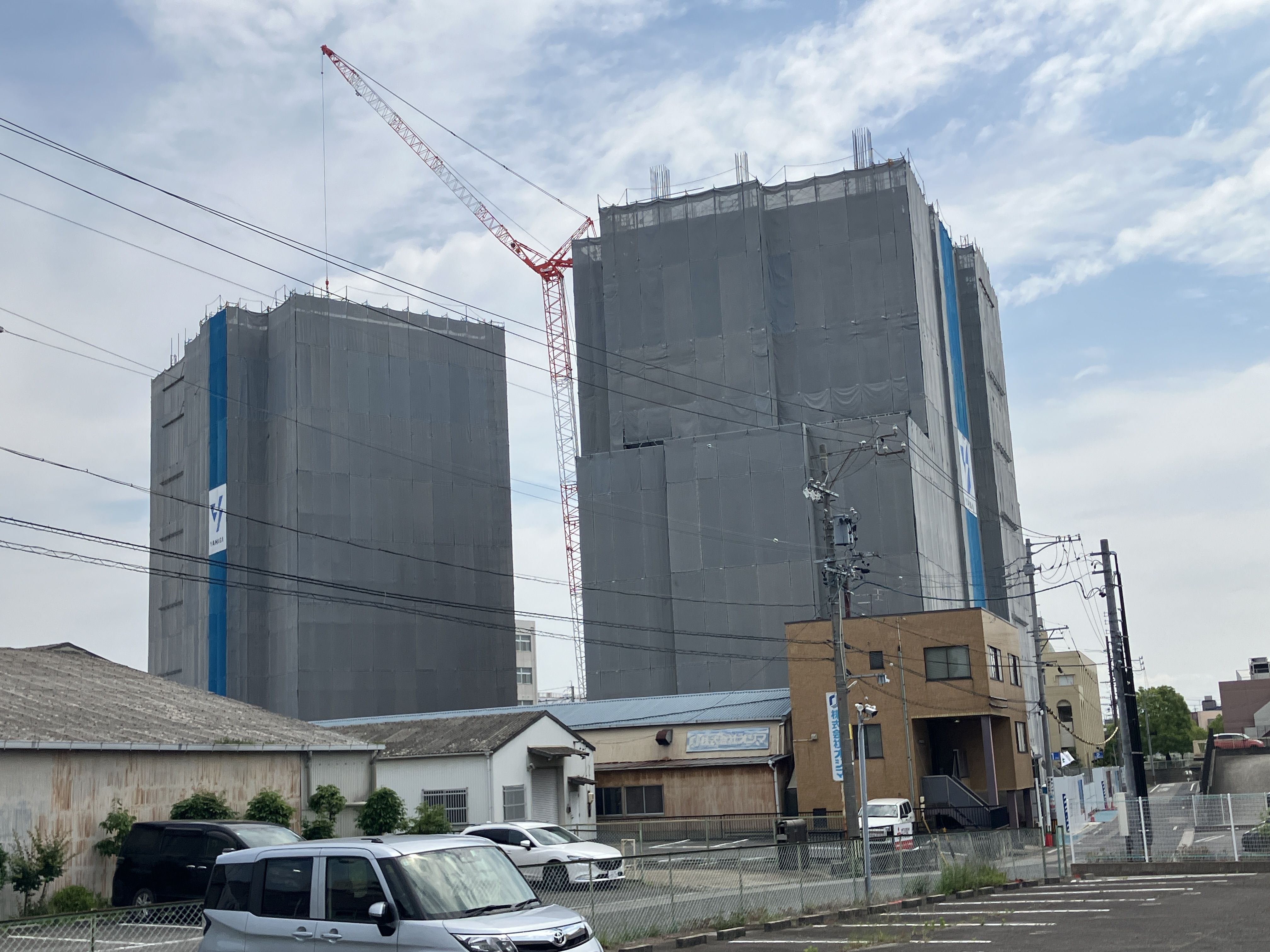

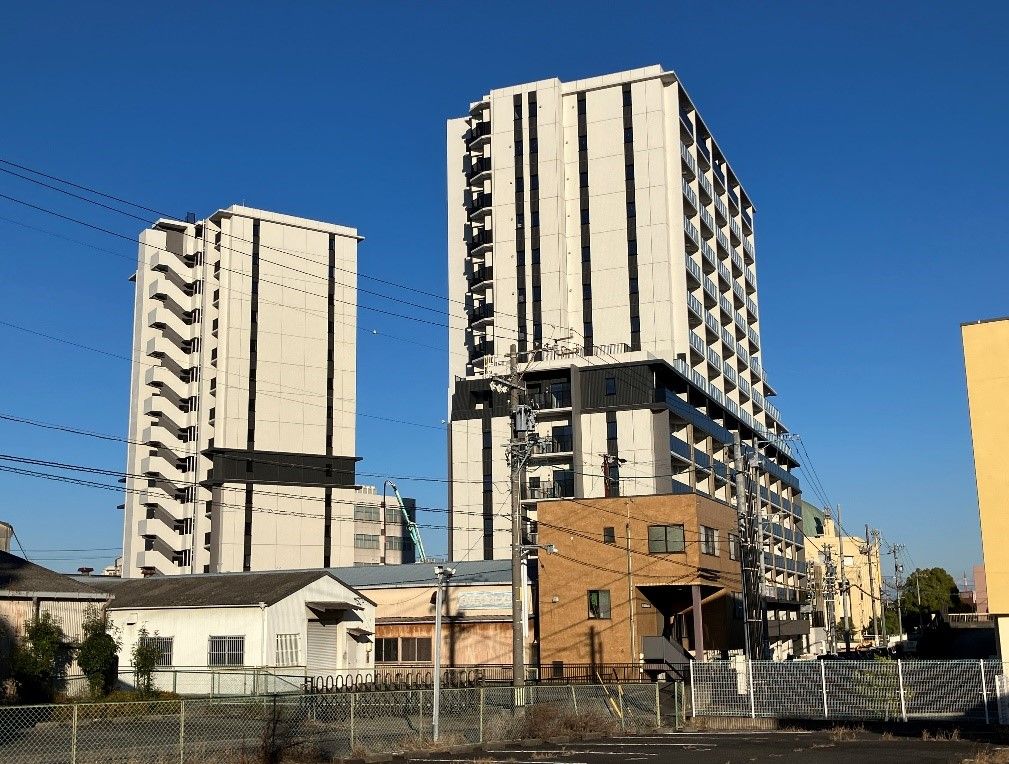

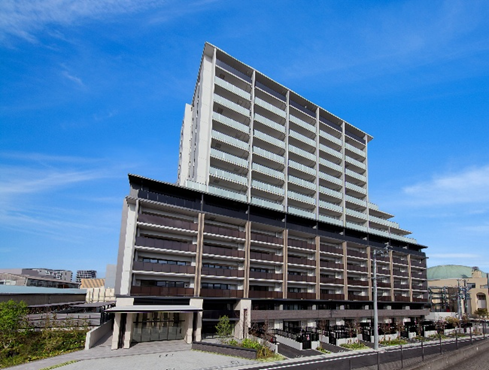

    躯体工事は南棟7F、北棟8Fのコンクリート工事中です。室内の仕上工事は3Fまで木工事(間仕切工事)中で1Fよりキッチン取付及びクロス張り工事が進んでいます。又、外装は南棟・北棟共に補修工事やタイル工事等1Fから3Fまで進んでいます。南棟・北棟共に同時に進んでおり、順調に推移しています。

  • 2023.10

    2023.10

  • 2023.12

    2023.12

  • 2024.03

    2024.03

  • 2024.06

    2024.06

  • 2024.09

    2024.09

  • 2024.12

    2024.12

  • 2025.03

    2025.03

担当者コメント

工事所長 赤股 英樹

工事所長安藤 伸正

躯体工事は随時上階へと推移しています。下階から仕上工事も入っており、新しい工種がスタートする毎に事業主の確認検査があります。品質確保の為一つ一つ丁寧に造り込みながら進めて行きます。今後は多くの資材等搬入がありますので、引き続き周辺環境に配慮し、安全第一で進めてまいります。
