(仮称)錦三丁目5番街区計画

(仮称)錦三丁目5番街区計画

外観イメージ・北東側(三菱地所提供)

所在地 愛知県名古屋市中区
工 期 2024年10月~2026年11月(予定)
発注者 三菱地所株式会社
設計者名 株式会社三菱地所設計・矢作建設工業株式会社

概要

久屋大通駅直結の高い利便性を有し、久屋大通公園に臨む複合ビルの新築工事

本計画は、かつて東急ハンズなどが入居していたセントラルパークアネックス及び桜錦ビル跡地におけるオフィス・商業の複合ビル開発プロジェクトです。多くの方々に親しまれたビルの記憶を継承しながら、憩いと交流の拠点である久屋大通公園との賑わいのつながりやエリアの回遊性の向上など、栄エリアの都市機能強化の一翼を担ってまいります。大規模かつ高品質オフィスの整備や、地下街や市営地下鉄・久屋大通駅と地下1 階で接続、都心部における移動式足場やCFT構造の採用など当社にとって事業領域を広げ、企業価値を高めるプロジェクトとなります。

  • (地下)鉄骨造、一部鉄骨鉄筋コンクリート造
    (地上)鉄骨造、一部CFT造
    階数:地上13階、地下1階 延面積:約24,123㎡

進捗状況

  • 2024.10

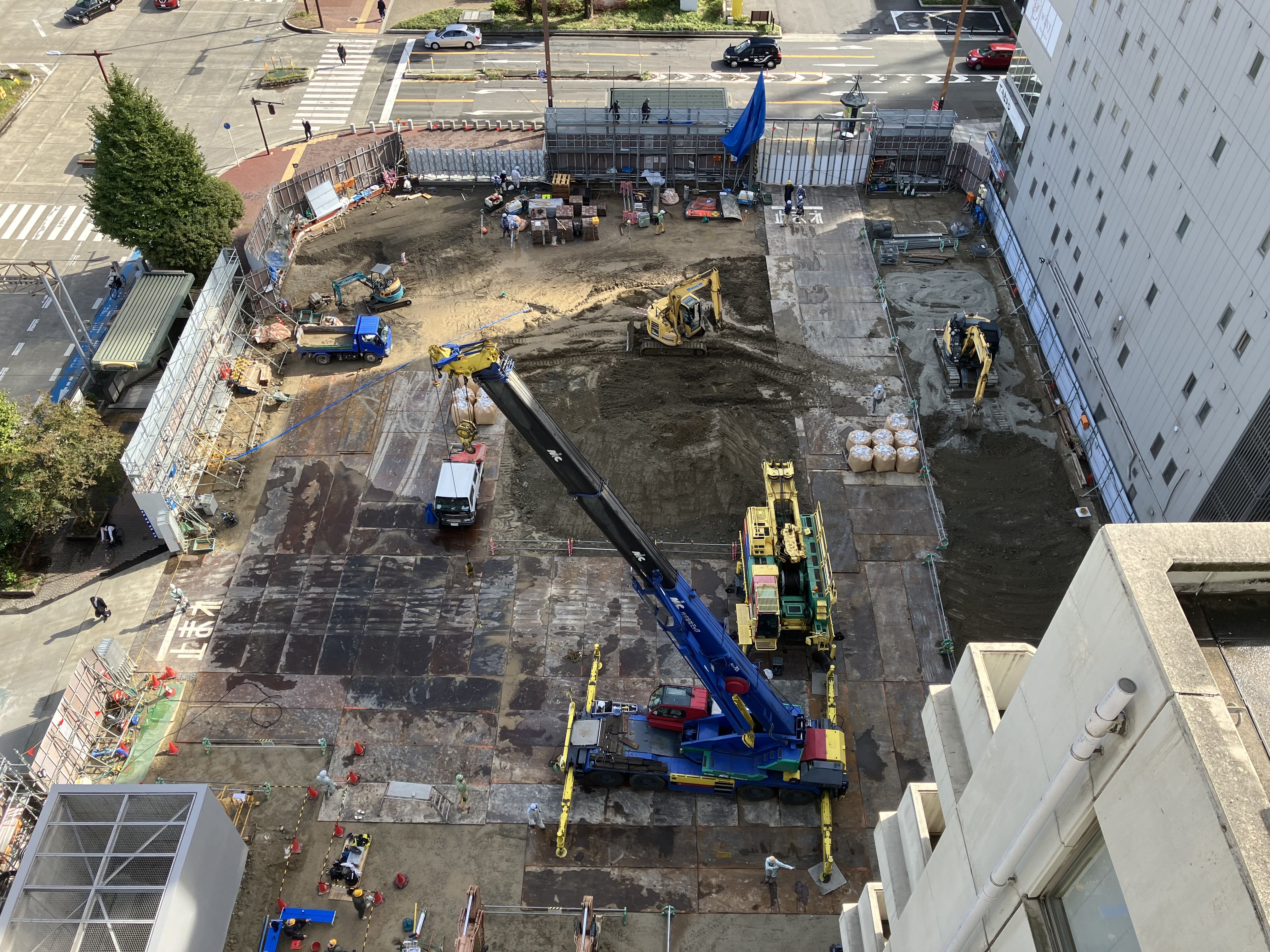

    2024.10

    2024年10月1日に計画通り工事着手、既存地下躯体の1次解体を予定通り完了し、10月末より地中障害撤去工事を開始しました。

  • 2024.12

    2024.12

    現在、全旋回機2台にて地中障害(既設地下躯体及び既設杭)撤去工事を計画通り順調に進めております。11月末時点で予定撤去範囲の約30%を完了しています。

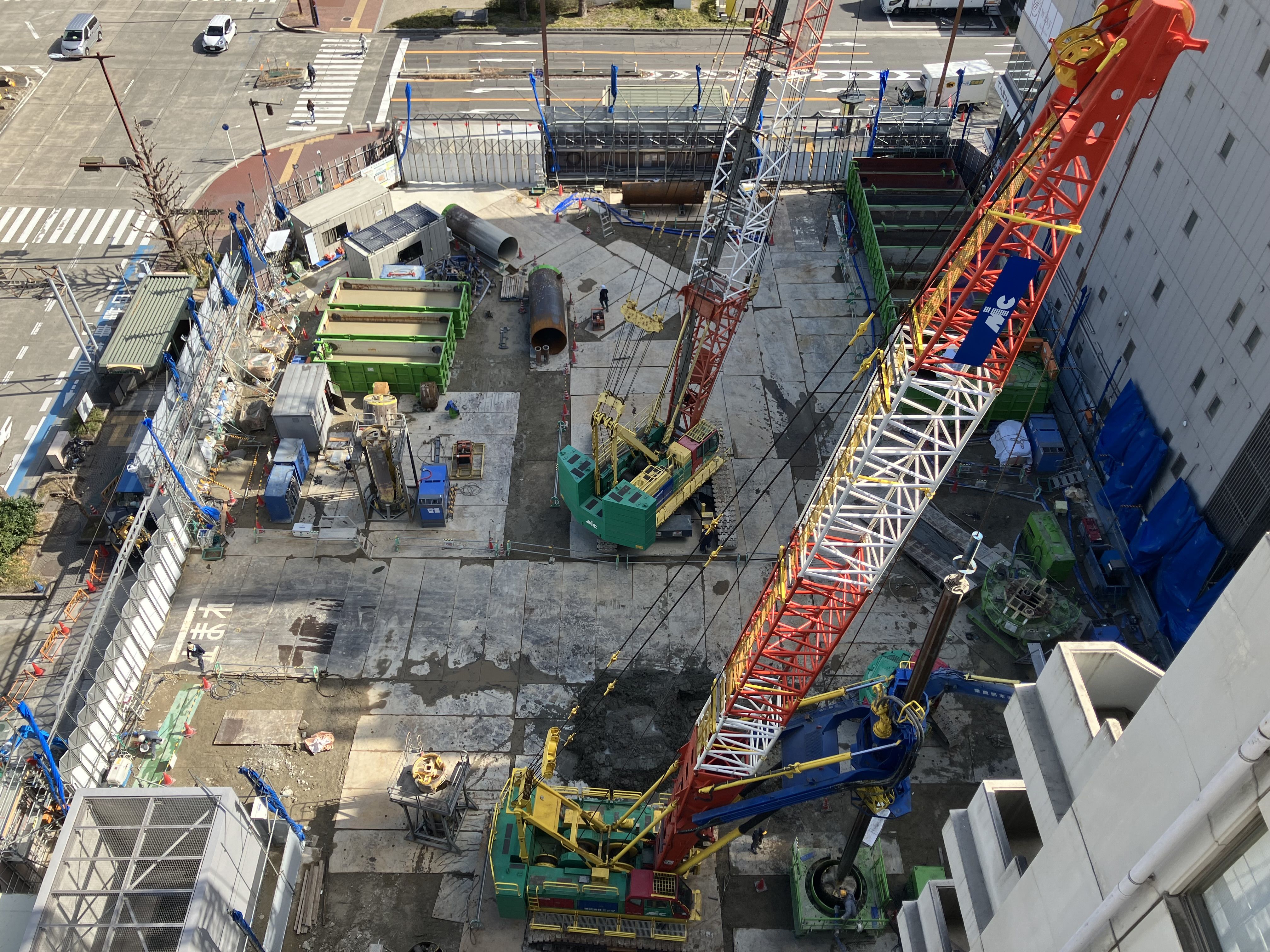

  • 2025.03

    2025.03

    地中障害撤去工事が1月末に完了し、現在、杭打工事を2台の杭打重機にて計画通り順調に進めております。

  • 2025.06

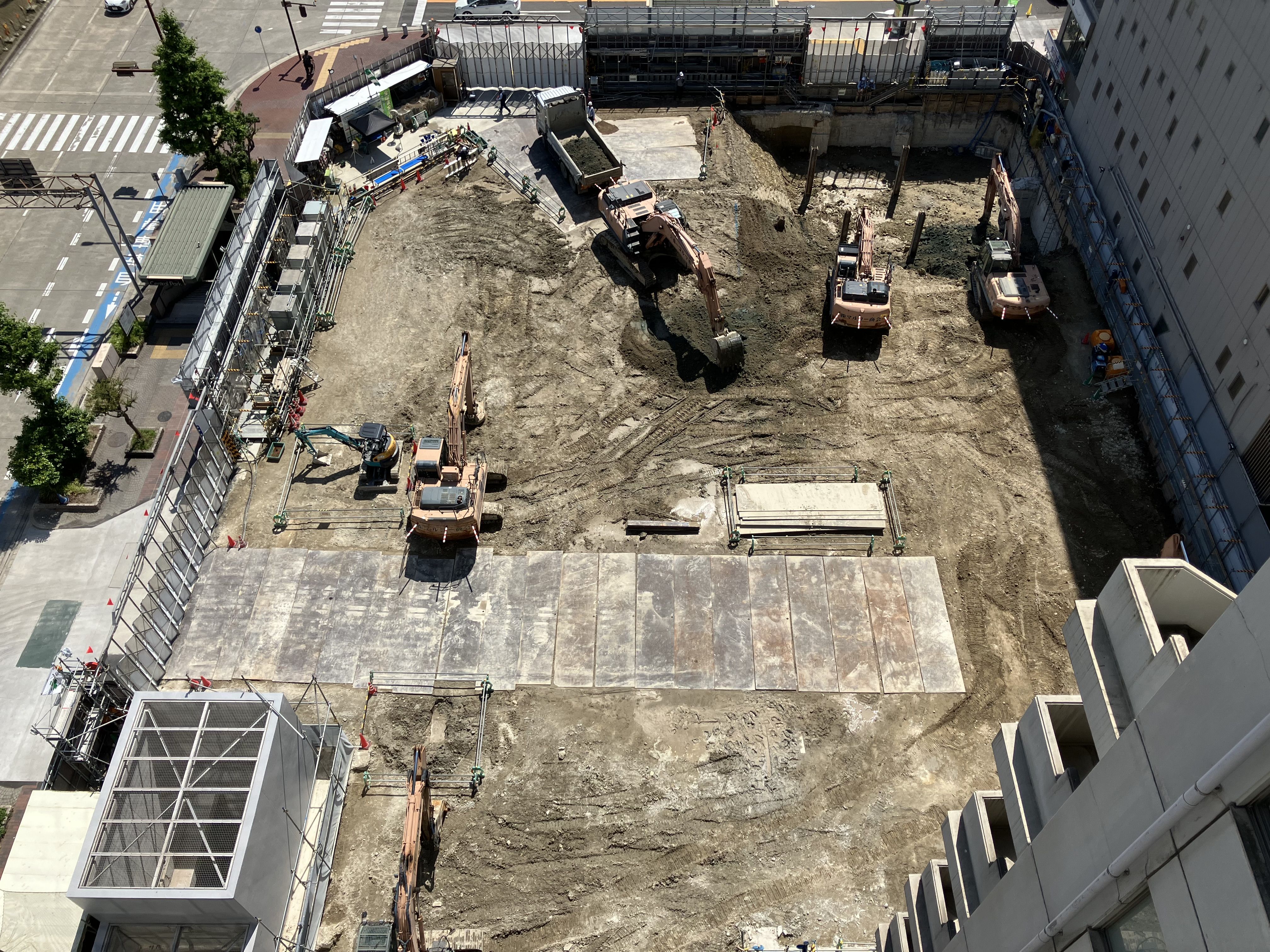

    2025.06

    杭打工事が完了し、1次掘削工事及び既設躯体解体工事に着手しました。安全かつ効率的に作業できるように多くの重機を稼働させています。

  • 2025.09

    2025.09

    現在、既設建物の解体工事を行いながら、掘削工事を並行して進めております。あわせて、山留切梁の設置および仮設構台の設置工事を実施しており、常に「安全第一」「第三者優先」の姿勢を徹底しながら、慎重かつ確実に作業を進めております。

  • 2025.12

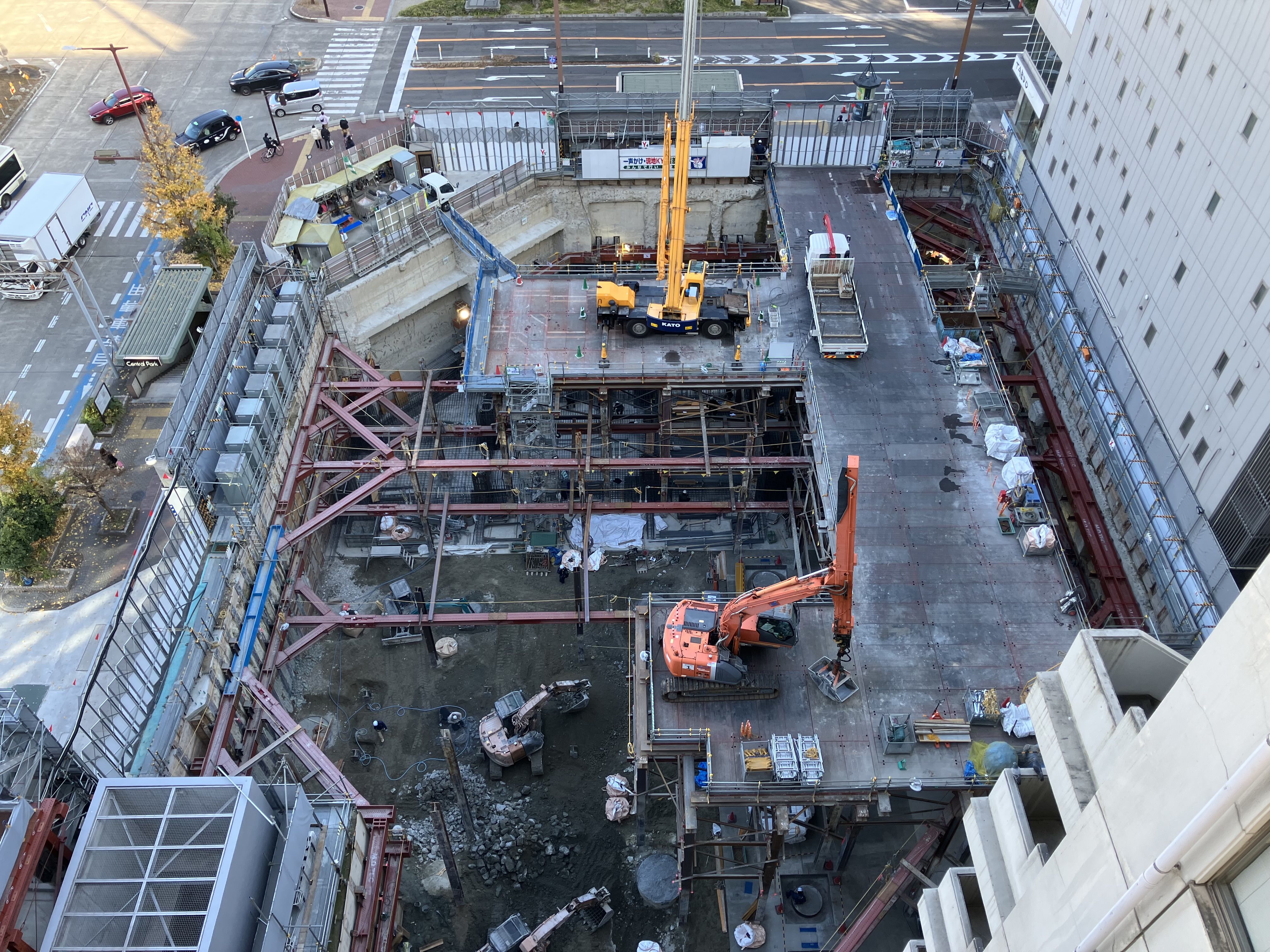

    2025.12

    既設建物の解体も概ね完了し、基礎工事に着手いたしました。今後は、仮設構台上での作業と地下部での作業が並行して進捗してまいります。サイト内はもとより周辺道路・近隣エリアにおきましても、これまで以上に安全管理の徹底に努めてまいります。

  • 2024.10

    2024.10

  • 2024.12

    2024.12

  • 2025.03

    2025.03

  • 2025.06

    2025.06

  • 2025.09

    2025.09

  • 2025.12

    2025.12

担当者コメント

工事所長 赤股 英樹

工事所長柴田 敏弘

近隣の皆様のご理解とご協力により、解体工事を予定通り完了することができました。今後は、春先に予定しております鉄骨建方に向け、基礎工事を順次進めてまいります。引き続き、近隣の皆様並びに第三者の方々の安全と生活環境に十分配慮し、慎重かつ適切な施工に努めてまいります。
