• 土木事業

設楽ダム瀬戸設楽線3号橋下部工事

設楽ダム瀬戸設楽線3号橋下部工事

完成イメージ

所在地 愛知県北設楽郡設楽町
工 期 2024年10月~2027年2月
発注者 国土交通省 中部地方整備局

概要

設楽ダムは、国土交通省中部地方整備局 設楽ダム工事事務所が豊川河口から約70km上流の設楽町内で整備を進めているダムで、2034年度の完成が予定されております。本事業は、豊川の洪水氾濫と、頻発する渇水の被害、利用可能な水資源の供給により人々の暮らしを守り、活力に満ちた東三河地域の発展に貢献することを目的としています。当社は設楽ダム建設に伴う愛知県北設楽郡設楽町松戸地先において、付替道路瀬戸設楽線の3号橋橋梁整備のうち、橋脚1基の構築を進めています。

  • 道路土工:1式
    RC橋脚工:1基
    仮設工 :1式

進捗状況

  • 2026.06

    2026.06

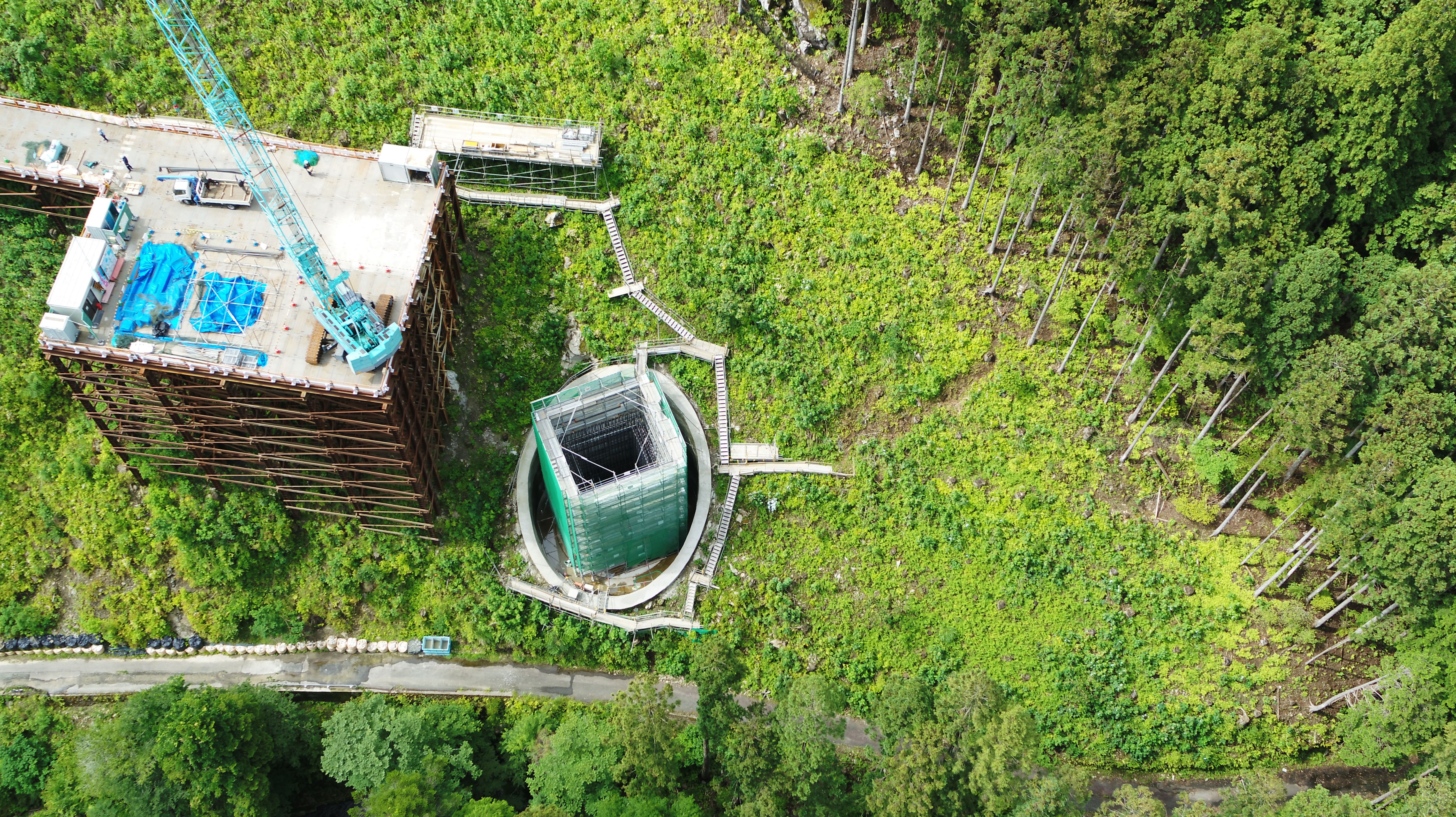

    現在はコンクリート基礎が完了し、橋脚の施工を始めています。2回目のコンクリート打設が完了したところです。山間部ではありますが暑い日が続いています。体調管理をしっかりと行い安全作業に努めています。

  • 2026.09

    2026.09

    現在は橋の橋脚(柱)の施工を継続中です。3回目のコンクリート打設が完了し、4回目の鉄筋、型枠施工を施工中です。山間部ではありますが暑い日が続いています。体調管理をしっかりと行い高所での作業を安全第一で進めています。

  • 2026.06

    2026.06

  • 2026.09

    2026.09

担当者コメント

工事所長 赤股 英樹

工事所長高橋 政彦

まだまだ暑い日が続いていますが、澄み切った豊川の流れが少なからず作業員の癒しにもなっています。高さ約43mの橋脚(柱)の構築は3ロット(10.5m)までコンクリートの打設が完了しました。1ヶ月に約5mずつ施工が進んでいきます。残り6回のコンクリートを打ち次いで所定の高さに構築していきます。
